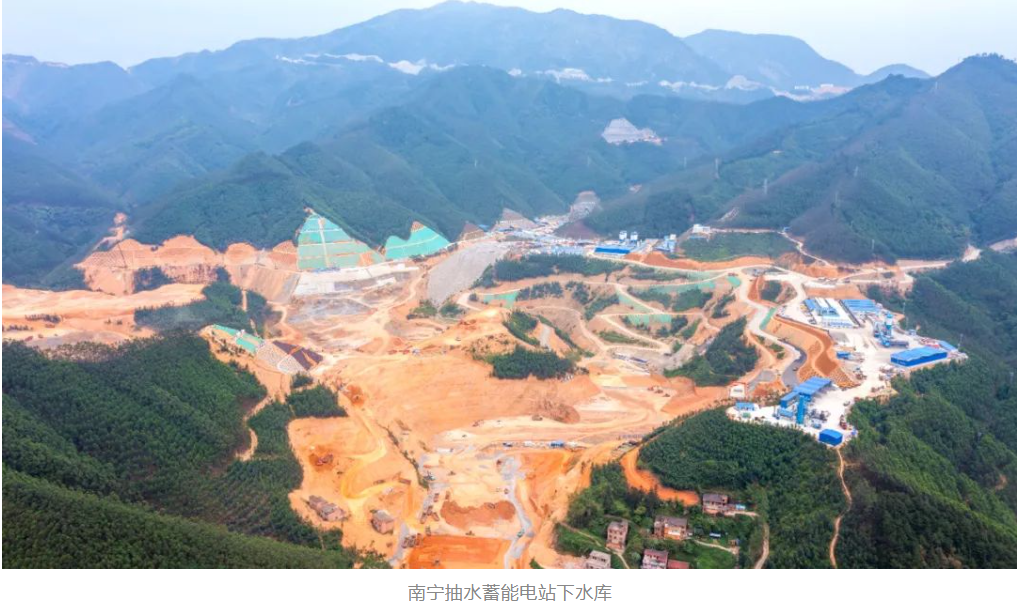

南矿集团助力南宁抽水蓄能电站建设
日期:2024-04-18  浏览量:1164  文字:【 】【加粗】【高亮】【还原

南宁抽水蓄能电站项目是国家“十四五”规划102项重大工程之一,是“十四五”华南地区首个抽水蓄能电站建设项目,是“央企入桂”签约项目、广西“能源网”三年大会战项目。

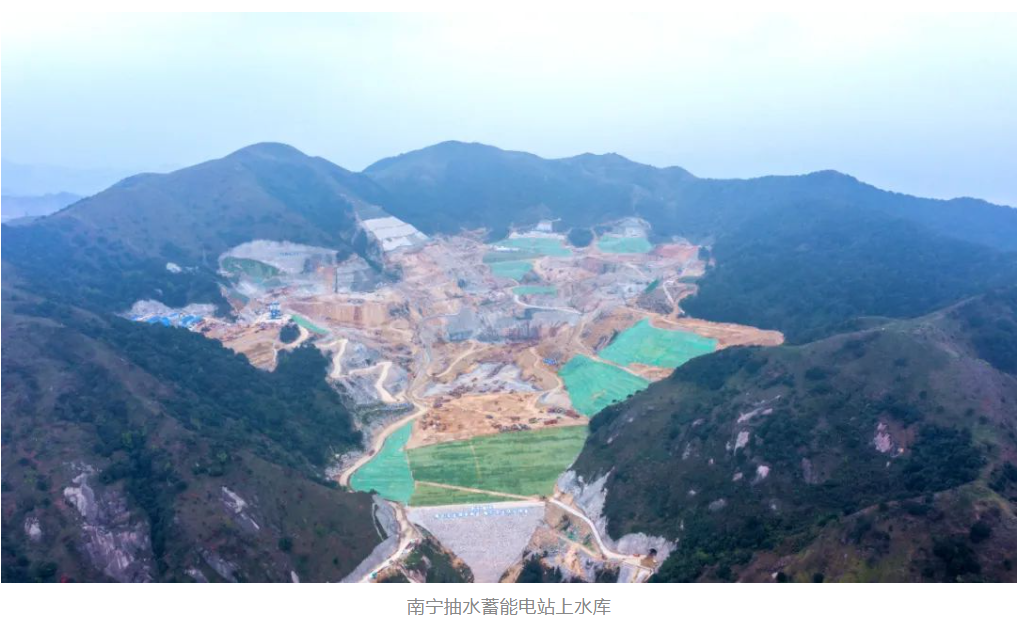

南宁抽水蓄能电站项目利用群山环抱的有利地形,设计建设上、下两座水库,并在山体中间位置建设电站厂房,计划在用电低谷时利用富余电能将下水库的水抽到上水库储存,在用电高峰期时把上水库的水放到下水库,利用地势和水流落差推动水轮机转动,并转化为电能发电,使之成为一个巨型“绿色充电宝”,是目前最成熟、最经济、最可靠的大规模储能设施。




南宁抽水蓄能电站于2022年7月开始建设,电站总装机容量120万千瓦,总投资约80亿元。电站主要包括上水库、输水发电系统、下水库等3大建筑物。其中,下库砂石加工系统由中国水利水电第十六工程局有限公司负责建设运营,加工原料以花岗岩、砂岩为主,系统可根据需求变换生产0-5mm、5-10mm、5-20mm、20-40mm、40-80mm五种规格的混凝土骨料或多规格的混合料。

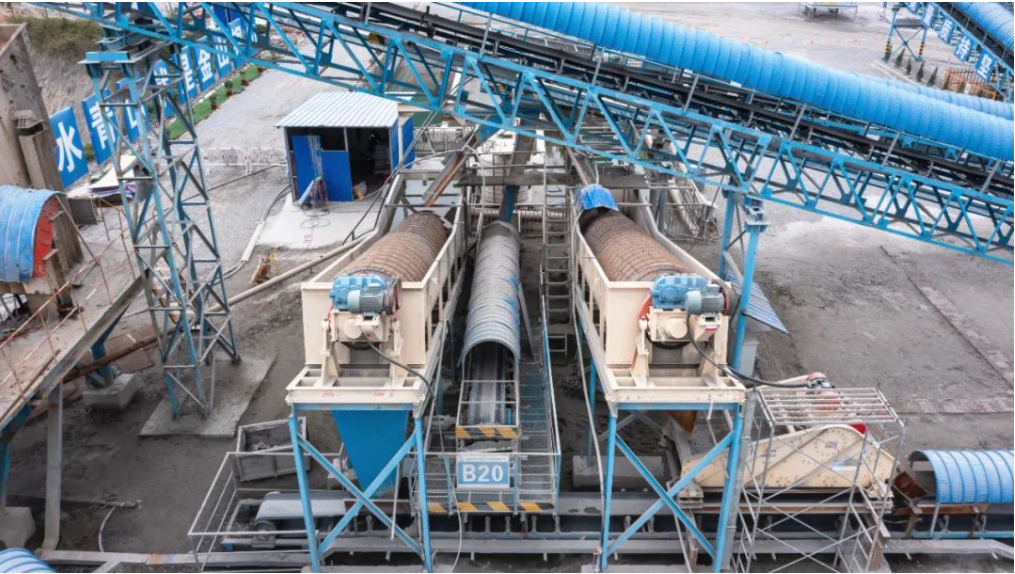

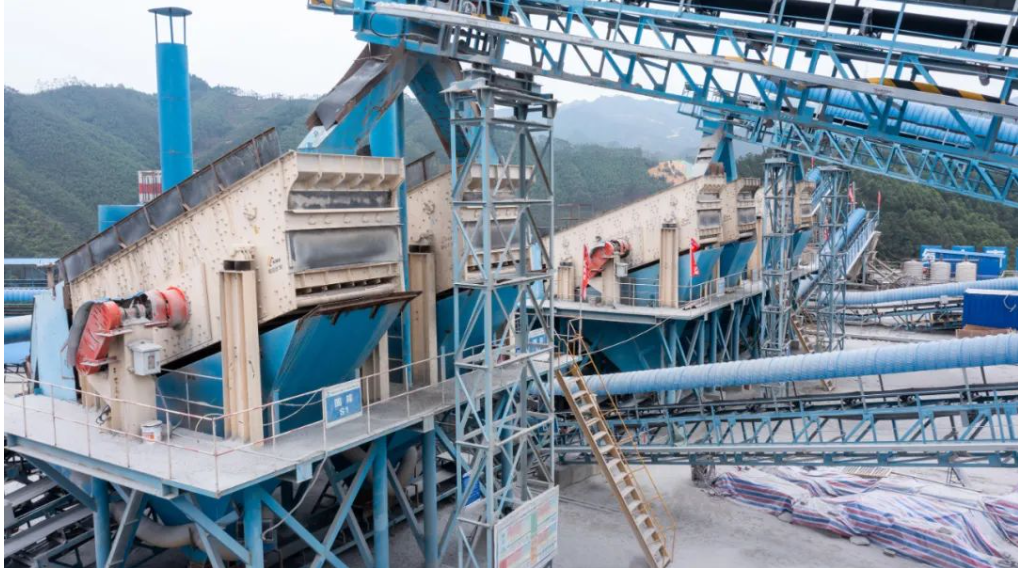

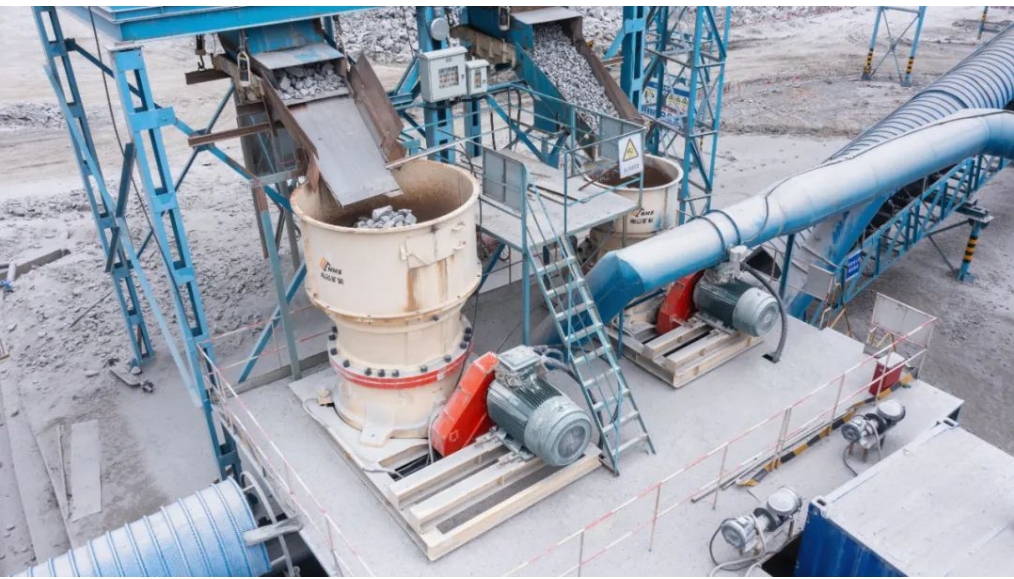

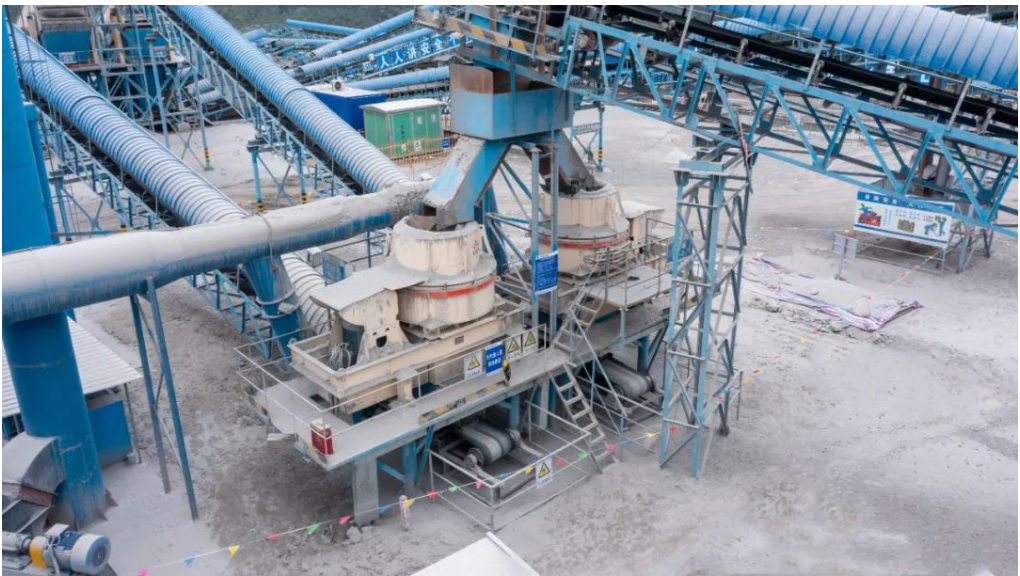

南宁抽蓄砂石加工系统产能为320吨/小时,全套生产线设备均为南矿集团提供,主要包括颚破1台、立轴破2台、圆锥破2台、圆振动筛7台、直线筛1台、洗砂机2台、棒条给料机1台、振动给料机11台。加工系统于2023年7月投产,使用至今设备性能表现稳定,到目前为止为本项目源源不断输送了十几万吨砂石骨料,提供了坚实的砂石保障。南矿集团的售后服务工程师也多次到现场指导操作,有效确保了项目的顺利运行。南宁抽水蓄能电站预计2025年底前投产发电,建成后每年最多可消纳清洁能源25亿度,相应减少二氧化碳排放190万吨,提升广西电力供应保障能力,促进新能源大规模发展。







双碳风潮下,抽水蓄能作为新能源的第二生命线,正迎来前所未有的发展机遇。南矿集团深耕水利水电行业数十载,未来期望能参与更多抽水蓄能项目的建设,为中国能源转型发展贡献设备力量!


来源:南昌矿机
